Declaración de Impacto Ambiental a proyectos de renovables | MITECO

TW
0

El Ministerio para la Transición Ecológica y el Reto Demográfico ha emitido Declaraciones de Impacto Ambiental (DIA) favorables a proyectos de instalaciones de energías renovables por una potencia de 2.782 MW en la Comunitat Valenciana.

Se trata de los expedientes cuya evaluación era competencia del Ministerio y que debían obtener la DIA antes del pasado 25 de enero, de acuerdo con los plazos e hitos establecidos por el Real Decreto-ley 23/2020. El Miteco ha resuelto el cien por cien de las solicitudes pendientes en el plazo de esa fecha, según ha explicado en un comunicado.

En el caso de la Comunitat Valenciana, han recibido una DIA favorable proyectos por una potencia de 2.782 MW: de ellos, la mayoría se corresponden a plantas solares (2,428 MW) y 883 son de tecnología eólica. Por el lado contrario, se ha emitido una DIA desfavorable en proyectos que habrían supuesto 529MW.

Estos proyectos con la DIA favorable se sumarán a los 61 proyectos que obtuvieron el visto bueno por parte de la Generalitat, por 1.356 MW, el equivalente al consumo anual de 578.000 viviendas y que movilizarán inversiones de cerca de 859 millones de euros, según anunció la semana pasada el presidente de la Generalitat, Ximo Puig.

Este mismo martes, el Boletín Oficial del Estado (BOE) publica la resolución de DIA favorable de un proyecto para construit un parque solar fotovoltaico de 116,36 MWp en Monòver (Alicante), promovido por Vulpes Velox Invest SL.

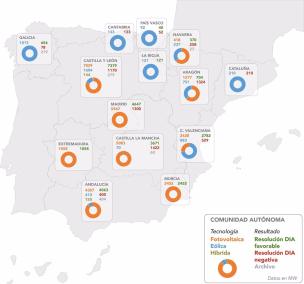

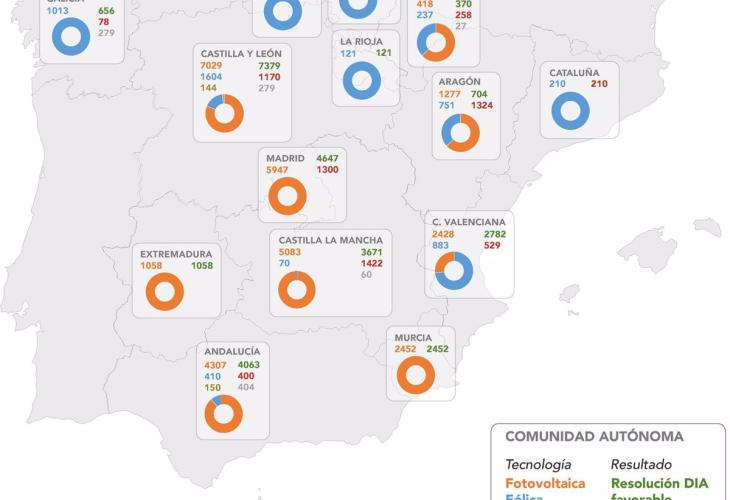

27.943 mw en el conjunto de españa

Para el conjunto de España, el Ministerio ha sometido 202 expedientes de proyectos de energías renovables al procedimiento de Evaluación de Impacto Ambiental, el 100% de los que, en el ámbito de sus competencias, debían obtener la Declaración de Impacto Ambiental (DIA) antes del pasado 25 de enero, de acuerdo con los plazos e hitos establecidos por el Real Decreto-ley 23/2020.

De ese total, 154 expedientes han recibido DIA positiva (el 76%), 36 han obtenido DIA negativa y 12 se han archivado.

La potencia de los proyectos evaluados asciende a 35.879 MW, de los que 27.943 MW han obtenido la DIA favorable (el 78%). Corresponden a 132 proyectos fotovoltaicos (24.752 MW), a otros 20 eólicos (2.897 MW) y a dos proyectos híbridos (294 MW).

El departamento que encabeza Teresa Ribera incide en que la gran mayoría de las DIA favorables de los proyectos contiene condiciones de obligado cumplimiento, sin las que no se consigue el resto de las autorizaciones administrativas de la tramitación.

Tres de cada cuatro expedientes con DIA positiva han sufrido modificaciones antes de obtenerla, con reducciones de superficie de ocupación o del volumen de equipos a instalar.

Igualmente, cada DIA favorable incluye las medidas correctoras y compensatorias oportunas para minimizar los posibles ambientales generados en la fase de construcción y explotación de los proyectos, así como las condiciones del Plan de Vigilancia Ambiental a desarrollar.

El RDL 23/20 establece plazos temporales para que los proyectos de generación de electricidad cumplan determinados hitos de la tramitación desde que reciben los derechos de acceso y conexión a las redes eléctricas, so pena de perder dichos derechos.

Las tramitaciones de los proyectos con más de 50 MW o ubicados en más de una comunidad autónoma son competencia del Ministerio de Transición Ecológica, mientras que los demás son competencia de las comunidades autónomas.

El RDL 23/20 establece que los proyectos con los derechos de acceso y conexión recibidos entre el 31 de diciembre de 2017 y el 25 de junio de 2020 -fecha de aprobación de dicha norma- vencían el pasado 25 de enero y el Ministerio ha evaluado todos los proyectos de su competencia.
